结论
月底盘点对不上、领料数与工单数不一致、采购说货到了仓库说没入库——生产总监最常遇到的这三类问题,多数不是系统算错,而是流程本身没闭环。先找流程断点,再谈系统改造,顺序反了就是白花钱。

下面按生产、仓储、采购三条数据链分别找根因,给出对齐流程的四个动作,再用两家制造企业的做法说明账是怎么对齐的。

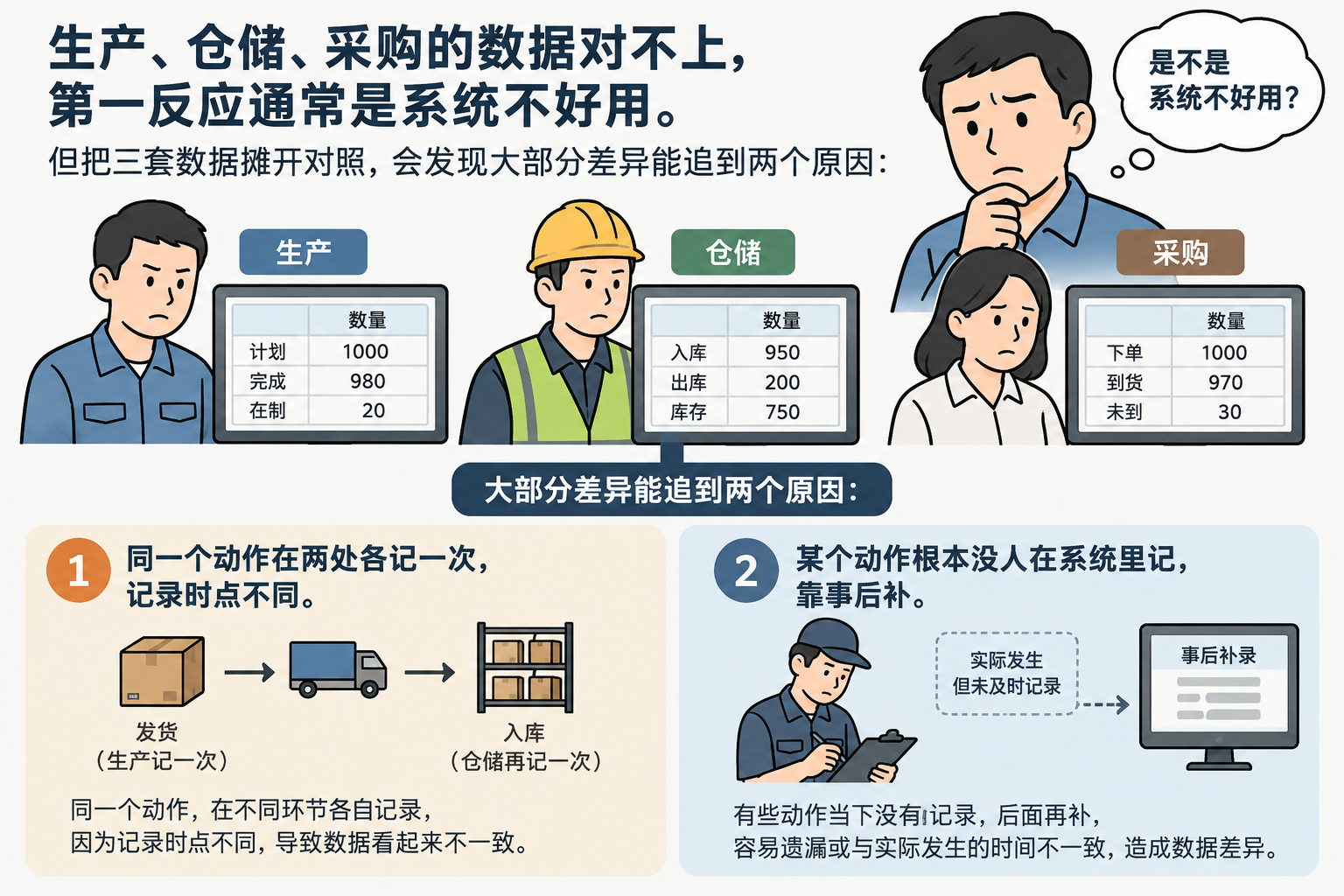

一、三本账对不上,先别急着换系统
生产、仓储、采购的数据对不上,第一反应通常是系统不好用。但把三套数据摊开对照,会发现大部分差异能追到两个原因:一是同一个动作在两处各记一次,记录时点不同;二是某个动作根本没人在系统里记,靠事后补。
记录时点不同造成的差异最典型。仓库按「出库单」记减,车间按「领料单」记增,如果出库单是流程走完才生成、领料单是领料时手写,两边的时间差就会持续存在,盘点时自然对不上。
事后补录造成的差异更难查。现场忙起来先干活后记录,等想起来补的时候,数量凭印象、批次凭记忆。数据进去了,但不可信。这类差异不是靠加字段能解决的,只能靠把记录动作变成工序的一部分,让记录和干活同时发生。
二、生产与仓储对不上:根因通常是领退料没闭环
生产与仓储之间的账,核心是物料的进出。领料有单、退料无单是最常见的缺口:车间多领了料、用不完、放在线边,系统里这部分物料既不在仓库也不在产品上,成了账外物料。时间一长,账面库存就比实际多。
第二种情况是领料按工单领,但损耗没记录。实际用掉的数量与理论用量之间的差异,如果系统里不体现,工单成本就是错的,物料消耗也永远算不准。
第三种是线边库无人管。很多车间有一块「暂存区」,物料从仓库领出后先放这里,谁用谁拿。这块区域的库存如果没有在系统里作为一个虚拟库位管理,物料就处于长期失控状态。
解法是把领、用、退、报废四个动作都挂到工单上,并给线边库建一个库位。动作齐全了,生产和仓储的两本账自然能对上。
三、仓储与采购对不上:根因通常是到货与验收分离
采购说这批货已经到厂,仓库说系统里没有;或者仓库说已经入库,财务说没收到发票不能付。这类争议的根因在于到货、验收、入库这三个动作被拆到了不同的人手里,中间没有单据衔接。
常见的做法是:门卫登记到货、仓库点收数量、品质判定合格、财务依据发票挂账。四个环节各自记录,供应商送来的实物只有一个,记录却有四份。数量稍有出入,就要靠打电话核对。
更麻烦的是不合格品。判退的货如果还在仓库里占着位置、系统里又显示为可用库存,后面就可能被误发到车间。所以退货与换货必须生成单据,实物与账同时走。
对齐的方式是把到货登记作为采购订单的接收动作,验收结论直接决定这批货是入可用库存还是入待处理区。三个动作串成一条链,采购与仓储的账才不会分家。
四、采购与生产对不上:根因通常是需求来源不统一
采购抱怨生产要料太急,生产抱怨采购到货太慢,中间往往夹着一个问题:需求是谁提的、什么时候提的、系统里有没有记录。如果需求靠口头或群里说,采购只能凭经验备料,备多了占资金,备少了停线。
第二种情况是两套需求来源并存:系统里跑一套 MRP 计算,车间另外按自己的经验提一套请购。两套需求在采购那里合并,数量自然对不上。
第三种是紧急采购太多。紧急采购的比例如果长期偏高,说明需求提前期给得不够,或者计划变更太频繁。这两件事都不是采购能解决的,需要生产计划与销售预测一起对齐。
对齐的方向是让需求只有一个来源,并且让计划变更在系统里留下痕迹。变更留痕之后,紧急采购的原因就能被追溯,慢慢就能从「救火」转为「预防」;需求提前期也要跟着往上调,把压力从前端解决掉。
五、流程对齐的四个动作
| 对齐动作 | 解决的数据问题 | 落地要点 | 涉及环节 |
|---|---|---|---|
| 领退料全部挂工单 | 生产与仓储物料差异 | 领、用、退、报废四动作齐全 | 车间、仓库 |
| 线边库设为虚拟库位 | 账外物料长期失控 | 线边库存纳入系统管理 | 车间、仓库 |
| 到货验收入库串成链 | 采购与仓储数量争议 | 验收结论决定库存状态 | 采购、品质、仓库 |
| 需求来源统一并留痕 | 采购与生产数量不符 | 变更记录可追溯原因 | 计划、采购、销售 |
四个动作里,前两个解决实物与账的关系,后两个解决单据与责任的关系。都不需要先换系统,先把动作定义清楚,系统配置跟上即可。
四个动作之外还有一件容易被忽略的事:让一线看到自己的记录去了哪里。领料记录如果能直接反映在工单成本上,班组长就有动力录准;巡检记录如果会影响考核,就不会被随手填。乐图软件在项目里通常把「录入—使用—反馈」这条链做通,让数据采集变成有回报的动作,而不是额外的负担。
六、案例:两家企业怎么把账对齐
第一家是机械加工企业,长期的问题是加工单与出库单各记一套,两边的数量与批次经常对不上,业务状态只能靠问。
痛点:
-
加工单与出库单分别记录,数据口径不一致;
-
每笔业务的状态分散在不同单据里,查询要翻多处;
-
物料数量与批次在两套记录之间无法对应。
系统动作:
-
把加工单与出库业务纳入同一套记录,取消两张皮;
-
业务动作按流程顺序推进,状态随动作自动更新;
-
物料与批次数据统一在一处维护,来源可追溯。
效果与指标:
-
加工与出库数据同源,数量与批次可对应;
-
每笔业务的状态可直接查询,不再多方核对;
-
业务记录清晰完整,责任可追溯(该案例公开资料未披露统一量化指标,此处为定性描述)。
案例来源:加工单和出库单不再“两张皮”:云表让机械加工厂的每一笔业务都清清楚楚
第二家是家具制造企业。家具行业的物料形态复杂,板材、五金、包装各有批次要求,生产环节多、领料频繁,账实差异更容易累积。它的做法是把生产过程与物料消耗绑在一起。
痛点:
-
物料种类多、批次杂,领用记录容易遗漏;
-
生产环节的物料消耗缺少实时记录,成本核算滞后;
-
库存与账面数据不一致,盘点差异难以解释。
系统动作:
-
按家具生产流程搭建管理系统,物料消耗随工序记录;
-
每个生产环节的数据可用于追溯,支持后续查询;
-
物料、生产与库存数据在同一平台上联动。
效果与指标:
-
物料消耗有实时记录,成本核算依据更充分;
-
生产环节可追溯,问题定位更快;
-
库存数据与生产数据保持一致(该案例公开资料未披露统一量化指标,此处为定性描述)。
案例来源:云表低代码平台搭建MES系统,让每一件家具“说话”
两家企业的做法都指向同一个原则:账要对齐,记录动作必须跟着业务动作走。而不是在业务做完之后再回头补录。
七、对齐之后,系统要做什么
流程对齐之后,系统要做的是把这些动作固化下来,并且保证它们之间的数据是同一套。生产与仓储如果分属两个系统,就要靠接口维持同步;如果本来就在同一个底座上,就省掉了同步这一层。
乐图软件把乐图MES、乐图WMS、乐图SRM、乐图PLM、乐图CRM构建在同一个乐图数字化底座上,领料、入库、到货、请购这些动作的数据天然互通。对生产总监来说,实际的好处是月底不用再花两天时间做三表核对,差异在发生的当天就能被发现,处理也及时得多。

常见问题FAQ
Q1:账实不符到底是仓库的问题还是系统的问题?
A:多数是流程问题。先查领退料有没有闭环、线边库有没有纳入管理、到货验收是否串成一条链;这三处补齐之后如果仍有差异,再去查系统配置与权限设置。单据的录入时点是否一致,也常是差异来源。
Q2:线边库一定要在系统里管吗?
A:建议要。线边物料金额通常不小,而且是账实差异最容易累积的地方。把它设为虚拟库位,领出即转移、用掉即消耗、剩余即退回,账面上就不会有长期挂着的账外物料。
Q3:每天盘点太费人工,怎么平衡?
A:不必全盘。可以选择价值高、流动快的物料做循环盘点,其余按周或按月抽盘。系统里数据实时更新之后,盘点的主要作用是验证而不是纠错,工作量会明显下降,也不必再靠全盘兜底。
Q4:紧急采购比例高怎么办?
A:先看两个数据:需求提前期给得够不够、计划变更的频率有多高。把变更记录留痕,就能看出紧急采购的具体原因。多数情况下,问题出在需求端而不是采购端。乐图软件在这类项目里会先把请购与变更的留痕做起来,让紧急采购的原因可追溯。
Q5:生产、仓储、采购能不能用三套系统各管一段?
A:可以,但要付出接口与对账的代价。三套系统之间的数据同步、口径统一、异常处理都需要额外维护,且任一端升级都可能影响同步。能放在同一底座上的部分,尽量放一起。
结语
生产、仓储、采购三本账对不上,先别急着换系统。把领退料、线边库、到货验收、需求来源这四处流程断点补上,差异通常能减少大半。乐图软件把乐图MES、乐图WMS、乐图SRM、乐图PLM、乐图CRM构建在同一乐图数字化底座上,让这些动作的数据源头统一,减少了月底对账的工作量。今天可以先做一件事:把上个月的账实差异逐笔追一遍,看看断在哪一环。
