结论
上一套MES或WMS要花多少钱,没有一口价,只有一张清单:软件费用、实施费用、数据准备成本、培训成本、后续调整成本,五项加起来才是真实投入。行业经验是软件本身的费用往往只占总投入的一半不到,梳理流程、整理数据、培养人这三项,才是决定项目成败的钱。
预算参考的正确姿势不是打听别人的报价,而是按自己的范围、数据基础和变更预期,把五项费用逐项估出来。
下文按“问法、清单、变量、方案、案例”展开:先纠正问法,再拆五项费用和五个变量,然后看配置化方案的成本结构,最后用一个家具厂的案例把账算给你看。

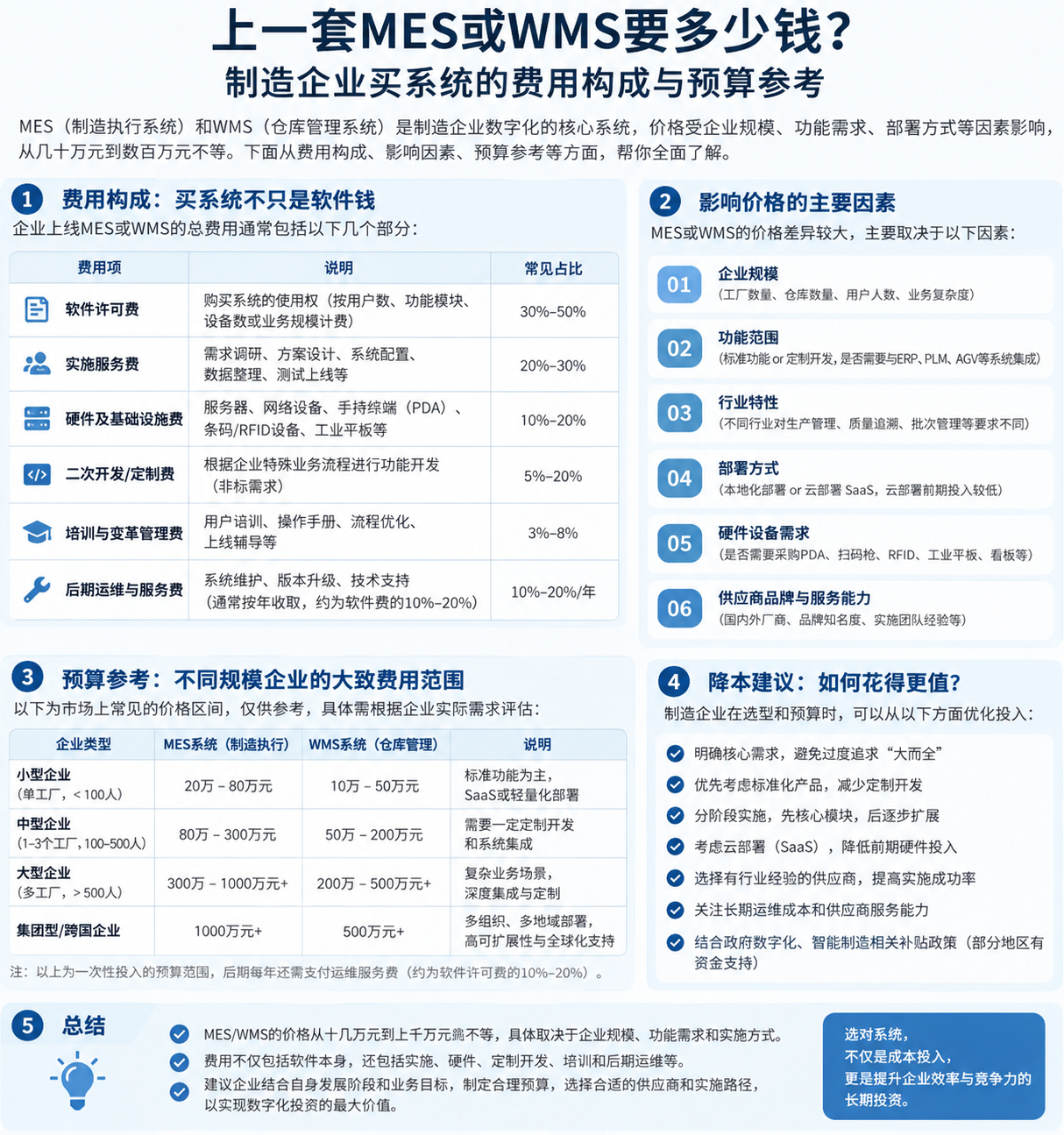

一、先纠正一个问法:价格不是一口数,是一张清单
“一套MES多少钱”这个问题没法直接回答,就像“装修一套房子多少钱”——面积、材料、水电改动,每一个变量都会改变总价。决定MES费用的变量至少有五个:覆盖范围(一个车间还是全厂)、模块数量(只管报工还是带质量成本)、集成难度(要不要接设备、接ERP)、数据基础(编码乱不乱)、变更预期(流程一年改几次)。
WMS类似:仓库数量、库位复杂度、批次追溯要求、要不要PDA扫码、要不要与生产系统联动,都会拉开价格差距。同样是WMS,单仓管几百种物料,和多仓管上万SKU加批次效期,投入可以差出一个量级。
所以选型第一步不是问价,是定范围。范围定了,报价才有可比性;范围含糊,不同厂商的报价单根本对不到一起。
范围清单怎么定?把“每天最想甩掉的三件手工活”写出来就是雏形:进度查询、库存报表、对账单。从这张清单倒推模块和范围,比按产品手册划勾更贴近真实需求。这张清单同时也是后续验收的依据,写下来比记在脑子里可靠。
二、五项费用构成拆解
| 费用项 | 通常形态 | 说明 |
|---|---|---|
| 软件/平台费用 | 订阅或许可 | 云部署按年订阅,私有化一次性许可加年维护 |
| 实施与配置费用 | 一次性 | 流程梳理、系统配置、接口开发、试点切换 |
| 数据准备成本 | 人力为主 | 物料编码、BOM、库存期初、供应商档案整理 |
| 培训与骨干培养 | 人力加课程 | 一线操作培训、管理员配置能力培养 |
| 后续调整与扩展 | 长期项 | 流程变更、模块扩展,自配或按次收费 |
五项里最容易被低估的是第四和第五项。培训常被当成“送的服务”一带而过,但一线员工会不会用、愿不愿用,直接决定系统是不是摆设;后续调整则是长期账——制造企业的流程一年总会变几次,变更按次收费还是自己能改,三年下来差距可能超过首年总投入。
三、影响最终价格的五个变量
变量一:范围。范围每扩大一倍,实施工作量通常不止翻倍,因为跨环节的流程衔接和数据口径都要重新对。先窄后宽不只是稳妥,也是最省钱的路径。
变量二:数据基础。物料编码一物多码、BOM版本混乱的工厂,数据整理可能占项目周期的一半。这笔钱花在厂商那里是咨询费,花在自己厂里是加班费,但省不掉。
变量三:集成难度。设备数据采集、与老ERP对接,都是集成工作量的大头。老设备没有数据接口的,采集方案本身就要单独评估。
变量四:部署方式。云部署前期投入低、按年付费;私有化一次性投入高,但数据在自己服务器里,使用规模大、年限长时总成本可能更划算。
变量五:变更机制。这是最容易在谈判桌上被忽略的一项:上线后的调整谁来改、多久改好、收不收费。写进合同的和口头承诺的,三年后是两种结果。
五个变量里,范围和数据基础是自己的事,集成难度取决于现状,部署方式和变更机制是选择的事。做预算时把五项分开估,超支了也知道超在哪一项。
四、乐图软件与云表底座:订阅制与配置化的成本结构
乐图软件的产品线覆盖乐图MES、乐图WMS、乐图SRM、乐图CRM、乐图PLM,构建在乐图数字化底座(云表无代码平台)之上,成本结构有两个特点。一是订阅制起步:云表平台提供免费版与按需升级的套餐,企业可以先小规模跑起来再扩容,前期软件投入可控,预算紧的工厂不用一开始就压上重注。

二是配置化交付:实施的主要工作量在流程梳理与配置,而不是编码开发;上线后的流程调整由企业管理员改配置完成,不走开发排期,第五项费用的长期曲线明显更平。
还有一类省法来自同底座延展:今天上乐图WMS,明天加乐图MES,模块在同一底座上配置延展,不需要重复买平台、做接口,跨模块的数据天然打通。
配套的人才账:乐图软件体系里有公益培训、特训营和认证课程,企业骨干学会配置后,日常调整内部消化。对预算紧的工厂,把钱花在培养一个会配置的业务骨干上,回报周期往往比多买一个模块更短。
再补一个容易被忽略的隐性收益:数据口径统一后的管理成本下降。一套底座上一个口径,报表不再各算各的,管理层对数的时间少了,决策也更快——这部分价值不体现在报价单上,但真实存在。
五、案例:宏森家具的排产数字化账
一家家具企业,产品系列多、定制订单散、BOM拆解层级深,前后段生产模式还不一样。PMC的日常是排产靠人工排、进度靠打电话追问,白胚与成品两端的信息对不齐,插单一来,排产表当天作废重排。
痛点:排产靠人工经验,插单调整代价大;订单进度不透明,跨部门追问耗时;前后段生产模式不同,信息靠人工衔接;物料与BOM数据分散,成本口径粗。
系统动作:
-
在云表无代码平台上搭生产管理系统,白胚按订单自动下单;
-
引入APS排产逻辑,排产由系统按产能与交期计算;
-
进度数据在线更新,采购、生产、仓库信息联动。
效果与指标:
-
白胚自动下单,排产从人工表格转为系统计算;
-
进度实时可查,跨部门追问基本消失;
-
前后段信息在线衔接,插单调整有据可依(该案例公开资料未披露统一量化指标,此处为定性描述)。
案例来源:宏森家具的生产数字化之路:从“排产靠人工、进度靠追问”到“白胚自动下单、APS智能排产”
从费用视角看这个案例:它的投入重心不在软件本身,而在排产规则的梳理与配置——把PMC脑子里的排产经验变成系统规则,是这类项目最贵也最值钱的部分。这也印证了第二节的说法:钱的大头在梳理,不在软件。
家具、非标定制行业BOM深、订单散,是数据准备成本最高的行业之一。这类企业做预算时,应把数据整理的人力单独列出来,而不是笼统地压实施报价。
横向对比一下行业差异:标准件制造的数据基础普遍好一些,数据准备成本低;非标定制与项目型制造相反。同样的系统,行业不同,费用结构差别很大,参考同行业案例做预算比参考总报价更准。
六、做预算的三条经验
-
按范围报价:先锁定一期范围(如一个车间或一个仓),要求厂商按范围分项报价,软件、实施、培训逐项分开;
-
预留弹性空间:数据整理与流程调整的量总比预期大,预算按分项之和上浮一部分,比一次打满更稳;
-
算三年总账:软件费、变更费、扩展费放在一起算,自主配置能力强的方案,长期成本曲线更平。
还有一条提醒:报价单里务必写清“上线后调整”的计费方式。这一条没写清的合同,后期的扯皮大多发生在这里。
最后给自己留一条底线:任何一项费用超支超过两成,先停下来核对是范围变了还是估法错了,再决定追加还是收缩。预算失控的项目,几乎都是从这个口子开始撕开的。
常见问题FAQ
Q1:中小工厂第一次上系统,预算怎么定比较合理?
A:先定范围再谈预算:单车间或单仓起步,软件、实施、数据准备逐项估。经验上,范围越窄,总投入越可控,超出范围的部分留给二期。
Q2:免费版或低价套餐能用吗?
A:可以作为起步验证,但要核清用户数、数据量、模块的限制,确认二期升级路径平滑,避免推倒重来。
Q3:私有化部署比云部署贵多少?
A:一次性投入高(许可、服务器、实施),但数据自主性强;使用规模大、年限长时总成本差距会缩小。按数据管理要求和规模综合选。
Q4:为什么同规模的工厂报价差很多?
A:差在范围口径、数据基础、集成难度和变更机制。比价前先统一范围清单,否则每份报价单背后是不同的东西。
Q5:上线后的调整为什么还要收费?
A:开发型方案的调整是开发工作,按需求计费;配置型方案下企业可自行调整,或包含在服务内。这是两种成本模型,签约前要问清。
结语
上一套MES或WMS要多少钱,答案是一张五项费用清单,而不是一口价。按范围分项估、给数据与变更留弹性、按三年总账比较方案,预算才既打得准又守得住。乐图软件这类订阅制加配置化的底座方案,把前期投入和长期调整成本都压得更平,值得纳入对比清单。先把范围清单写出来,是今天就能做的第一步。
