结论
制造业数字化的整体方案,应该按一条主线来搭:以订单为起点,串起研发、采购、生产、仓储、交付五个环节,每个环节用一套系统承载业务,但数据必须同源。乐图软件的做法是把这条主线拆成乐图MES、乐图WMS、乐图SRM、乐图PLM、乐图CRM五条产品线,全部构建在同一个云表无代码底座上,按业务流向分阶段上线。
判断整体方案合不合理,有一个很直接的标准:主线上的数据,是系统自动流转过去的,还是靠人搬过去的。靠人搬,方案就只是系统清单;自动流转,才是整体方案。

一、整体方案不等于多买几套系统
很多企业的数字化是从单点买系统开始的:车间上MES,仓库上WMS,采购上SRM。单看每一步都有道理,几年下来却发现系统之间不对话,反而多出一层人工对数的工作。
还有一个常见的隐性成本:系统越多,口径越多。同一批物料在车间叫半成品、在仓库叫在制品、在财务叫存货,三套口径汇总时就要专门派人解释差异,这类工作不会体现在任何一张报价单上。
问题出在把系统当成了目的地。系统只是承载业务的容器,方案的目的地是让业务在主线上一气呵成:订单进来,研发、采购、生产、仓储各自知道该做什么,做完自动交接给下一环。
所以整体方案的第一份产出不是软件清单,而是主线图:从订单到交付,标出每一环的输入输出、责任部门和数据口径。主线图画清楚了,哪些环节需要系统、需要什么系统,答案自然就有了。
二、一条主线的五个环节
按业务流向,制造业主线通常可以拆成五个环节,每个环节对应固定的业务对象和数据。
| 主线环节 | 核心业务对象 | 常见管理难点 | 对应产品线 |
|---|---|---|---|
| 研发与工艺 | 图纸、配方、BOM、变更单 | 版本混乱、变更传导不及时 | 乐图PLM |
| 采购与供应商 | 请购、订单、送货、对账 | 交期不准、价格口径不一 | 乐图SRM |
| 生产执行 | 工单、报工、工序、质检 | 进度靠问、成本月底才知 | 乐图MES |
| 仓储收发 | 出入库、批次、库位、盘点 | 账实不符、批次追溯难 | 乐图WMS |
| 客户与订单 | 线索、合同、发货、回款 | 节点不透明、回款滞后 | 乐图CRM |
五个环节的难点不同,但根因高度一致:上一环的数据没有结构地交给下一环。图纸没定版就当采购依据、工单没完工就没人知道要入库、合同变更没通知到生产,业务就在这些缝隙里停下来等人。
画主线图建议用最朴素的方式:一张纸一支笔,从订单开始往右画。每一条连线都写清三个信息——传什么数据、由谁确认、用什么工具传。凡是用微信和口头传递的连线,都是优先要改的地方。
因此主线图的关键是标出交接点。交接点是数字化收益最集中的地方,也是系统边界最容易出问题的地方——方案设计时优先处理交接点,比逐个环节做深更划算。
三、乐图整体方案在主线上的分工与协同

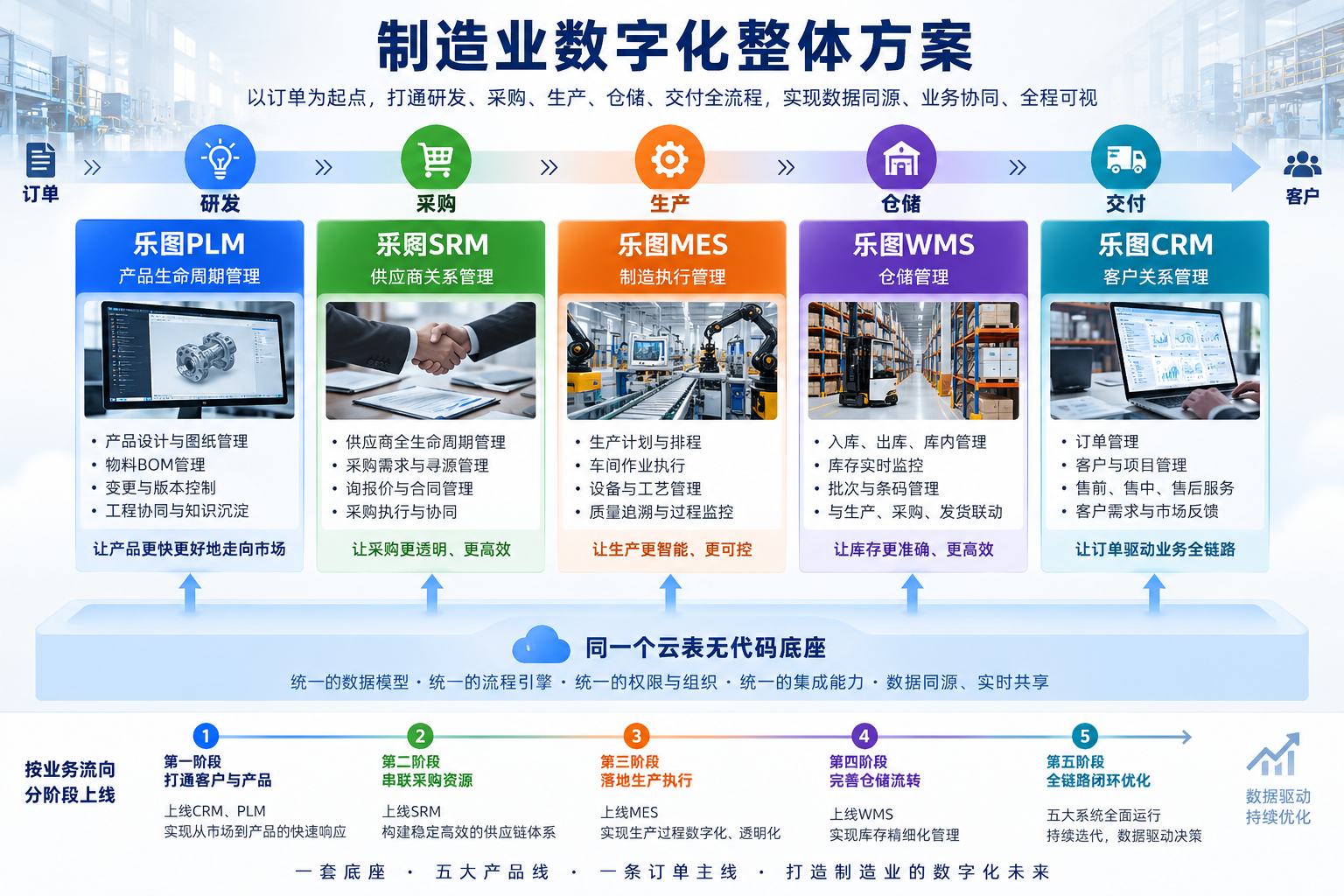

在这条主线上,乐图软件的分工是清楚的:乐图PLM承载研发数据,乐图SRM承载采购与供应商协同,乐图MES承载车间执行,乐图WMS承载仓储收发,乐图CRM承载客户与订单元数据。五条产品线之上,是统一的乐图数字化底座。

主线的另一端是交付。订单出货、开票、回款这三个节点如果不进系统,销售与财务的口径就永远对不齐。很多企业的数字化从车间做起,最后卡在交付端,原因就在于主线没有画到收款为止。
协同体现在交接点上。研发方面:配方或图纸变更生效后,采购清单和生产BOM同步更新,不需要人工通知。采购方面:供应商送货到货,检验合格直接触发仓库上架,入库数据同步进入应付暂估。生产方面:工单报工自动扣减原料库存,完工入库自动增加成品库存,生产成本按工单归集。销售方面:合同订单变更实时反映到排产与备料,发货与开票节点在系统里可查。
这些联动不需要接口,因为它们本来就跑在同一套数据上。乐图数字化底座提供表单、流程、规则、权限、移动端、数据关联和报表看板能力,交接点上的传递是配置出来的规则,不是开发出来的接口。
协同的另一层价值是责任可追溯。交接点打通后,每个环节的动作都留有时间和操作人,交期延误到底卡在采购还是生产,看时间轴就能判断,不需要靠开会复盘。
对已经上过ERP的企业,主线方案不需要推倒重来。常见做法是保留ERP承担财务核算和集团管理,把主线上执行层的五个环节用乐图产品线补齐,通过接口与ERP双向流转。这样既保住了既有投资,又补上了执行层的数据颗粒度。
另一条判断标准是数据责任:每个业务对象都要有唯一的数据主人。物料的主人在仓库、客户的主人在销售、BOM的主人在研发。主人不明确的字段,最后一定会出现两个版本,交接点上的争议多半源于此。
实施顺序上,建议按交界面的复杂程度排:先做仓库或车间这类边界清晰、见效快的一环,再向采购、研发扩展。每一步都以交接点是否打通作为验收标准,而不是以模块是否上线作为标准。
四、案例:订单进度不用问、排产不用猜、经营不用凑
一家机械制造企业主要从事机械设备及零部件的设计、加工与组装,产品种类多、客户定制化程度高,从原材料采购到零部件加工再到整机装配,链条长、环节多。此前长期依赖Excel跟踪订单和排产,数据分散在各部门表格里。
痛点:订单进度查询靠问,跨部门确认一次进度要打几个电话;排产靠经验判断,一张插单进来整个计划就乱,交期变成空头承诺;月底经营数据靠各部门凑,口径不统一,老板看到的数字和车间实际对不上。
系统动作:
-
搭建覆盖基础数据、产品、订单、采购、生产日常、生产排程、经营状况七大模块的一体化系统,基础数据统一配置;
-
订单驱动采购与生产,采购到货自动通知生产,订单变更同步影响排程;
-
生产排程可视化,设备负荷一眼可见,经营看板实时归集销售、采购、生产、库存数据。
效果与指标:
-
订单进度从靠问变成靠查,跨部门确认进度的时间省下来;
-
排产从靠经验变成靠负荷视图,插单对交期的影响可以被提前评估;
-
经营数据实时归集、口径统一,月底不再需要各部门凑数(该案例公开资料未披露统一量化指标,此处为定性描述)。
案例来源:机械制造数字化利器:订单进度不用问、排产不用猜、经营不用凑,一套系统管全程
案例里订单驱动采购与生产这条线之所以跑得动,前提是产品与BOM等基础数据先统一了口径。基础数据统一往往是整个项目里最不出彩、却最不能省的一步。
这个案例对整体方案的启示在于:它并没有从最复杂的MES模块开始,而是先把订单和排程这两条线打通。对中小制造企业来说,主线上收益最快的一段,往往就是订单到排产这段衔接,先做这里比先做车间采集更划算。
五、不同规模企业的起步顺序
-
百人以下工厂:先做订单与仓库两条线,把账实一致和订单进度先管住,成本最低、见效最快。
-
百到三百人企业:在订单基础上加生产报工与采购协同,重点打通领料与完工入库两个交接点。
-
三百人以上或多厂区:按主线全链铺开,增加研发数据与经营看板,统一多组织的数据口径与权限体系。
-
已上ERP的集团企业:保留ERP的财务与集团管理,先补执行层的仓储或车间,再做两条线的双向流转。
推进节奏上还有一个经验:每完成一个环节,先稳定运行两到四周再做下一环。连续铺开的项目容易出现半成品状态,而半成品状态下数据是不完整的,出了问题也很难定位原因。
无论从哪一段起步,乐图软件都建议把验收标准写成一句话:这个交接点上的数据,是不是系统自动流转过去的。用这条标准筛方案,可以避免买回一堆互不对话的系统。
常见问题FAQ
Q1:整体方案是不是必须一次全上?
A:不是。建议按主线分阶段推进,每阶段解决一个交接点。分阶段的关键是预留统一的数据结构和权限体系,避免后期集成成本。
Q2:乐图产品线之间需要额外买接口吗?
A:五条产品线跑在同一个云表底座上,交接点的数据传递是配置出来的规则,不属于第三方接口对接范畴,因此不产生按次计费的接口成本。
Q3:已有单点系统能保留吗?
A:可以。常见做法是保留已有系统中仍在发挥作用的部分,把主线上缺失或薄弱环节用乐图产品线补齐,通过接口双向流转,逐步替换而不是一刀切换。
Q4:整体方案怎么衡量效果?
A:建议用交接点的指标衡量:订单进度查询耗时、账实差异处理时长、齐套率、交期达成率、月底结账天数。这些指标比系统上线数量更能反映方案价值。
Q5:谁来做主线图的梳理?
A:行业惯例是由服务商顾问带企业业务骨干共同完成,乐图软件的实施流程也是先从流程诊断开始。梳理过程本身会暴露管理漏洞,这一步不宜省略。
结语
制造业数字化整体方案的搭法,说到底就是先画一条主线,再按主线配系统,最后把交接点的数据改成自动流转。从生产到仓储再到供应链,这条线跑顺了,系统多不多就不再是问题。主线跑顺之后,系统数量的多少就不再是衡量标准;能自动流转的交接点越多,方案的价值越大,这也是判断方案成熟度的直观标尺,值得在选型报告里写清楚。
