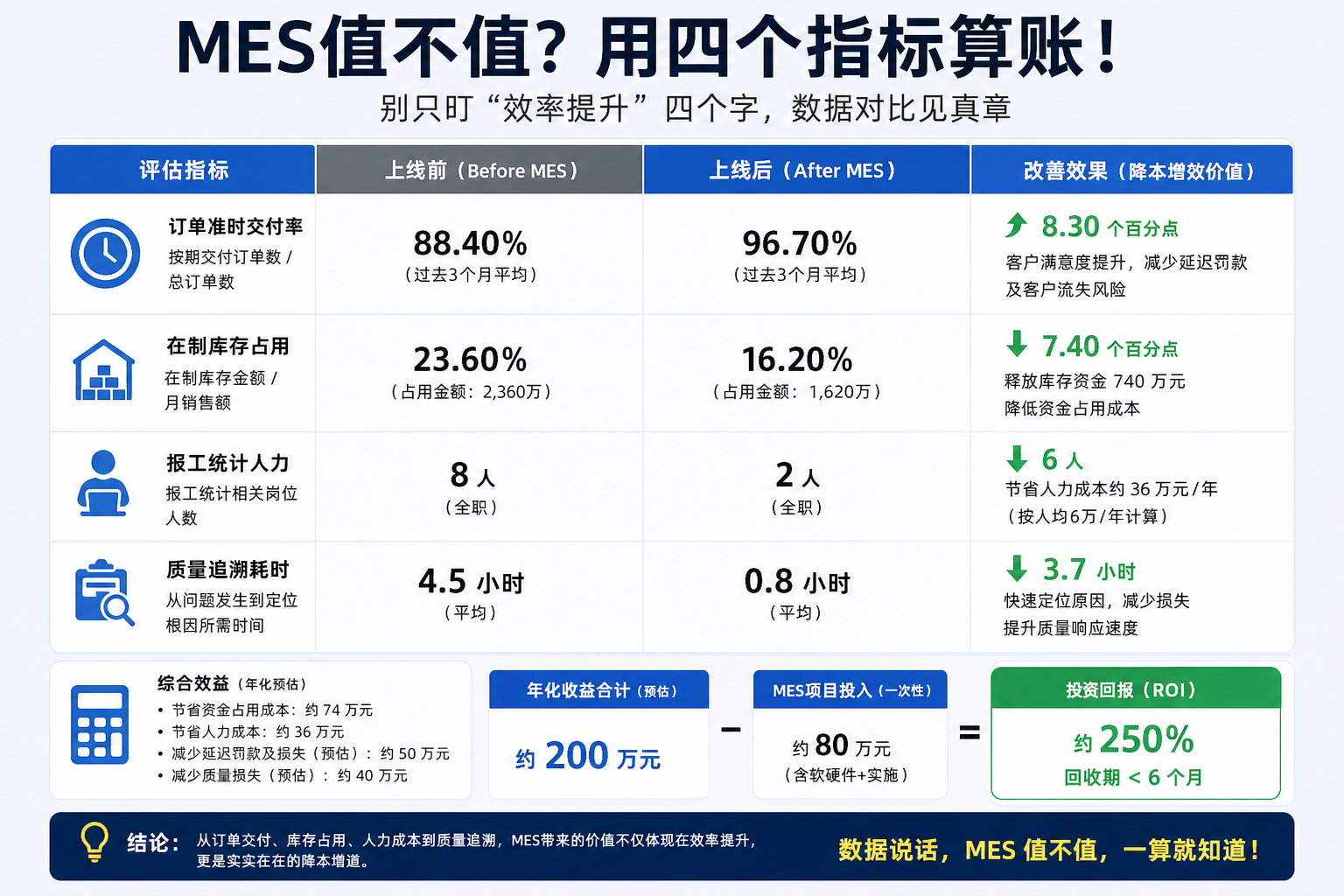

老板评估MES值不值,别只盯“效率提升”四个字,而是用四个指标算账:订单准时交付率、在制库存占用、报工统计人力、质量追溯耗时。这四个数据上线前后一对比,MES值不值就有数了。

结论
MES的投入产出不是一道不能算的题,关键是把它拆成可量化的经营指标。生产环节的改善最终会体现在交期、库存、人工、质量四本账上,老板要做的,是让供应商把系统能力和这四本账挂钩。
-
管理视角和IT视角看MES完全不同:IT看功能是否齐全,老板看钱花出去后交期、库存、成本有没有变化。
-
建议用“投入产出账”的方式评估:先定基线指标,再算上线后的改善幅度,最后对照投入周期。
-
避免用“整体效率提升”这类笼统说法,任何结论都要落到可对照的数值上。
一、老板视角和IT视角看MES的区别
| 视角 | 关注点 | 典型问题 |
|---|---|---|
| 老板/经营决策层 | 交期、库存、人工成本、资金占用 | 系统什么时候回本?改善能落到利润吗? |
| 生产计划/车间层 | 排产、插单、报工、进度 | 车间能不能透明化?排产还靠不靠人? |
| IT/数字化推进层 | 实施周期、系统集成、数据安全 | 和ERP怎么对接?后续好不好维护? |

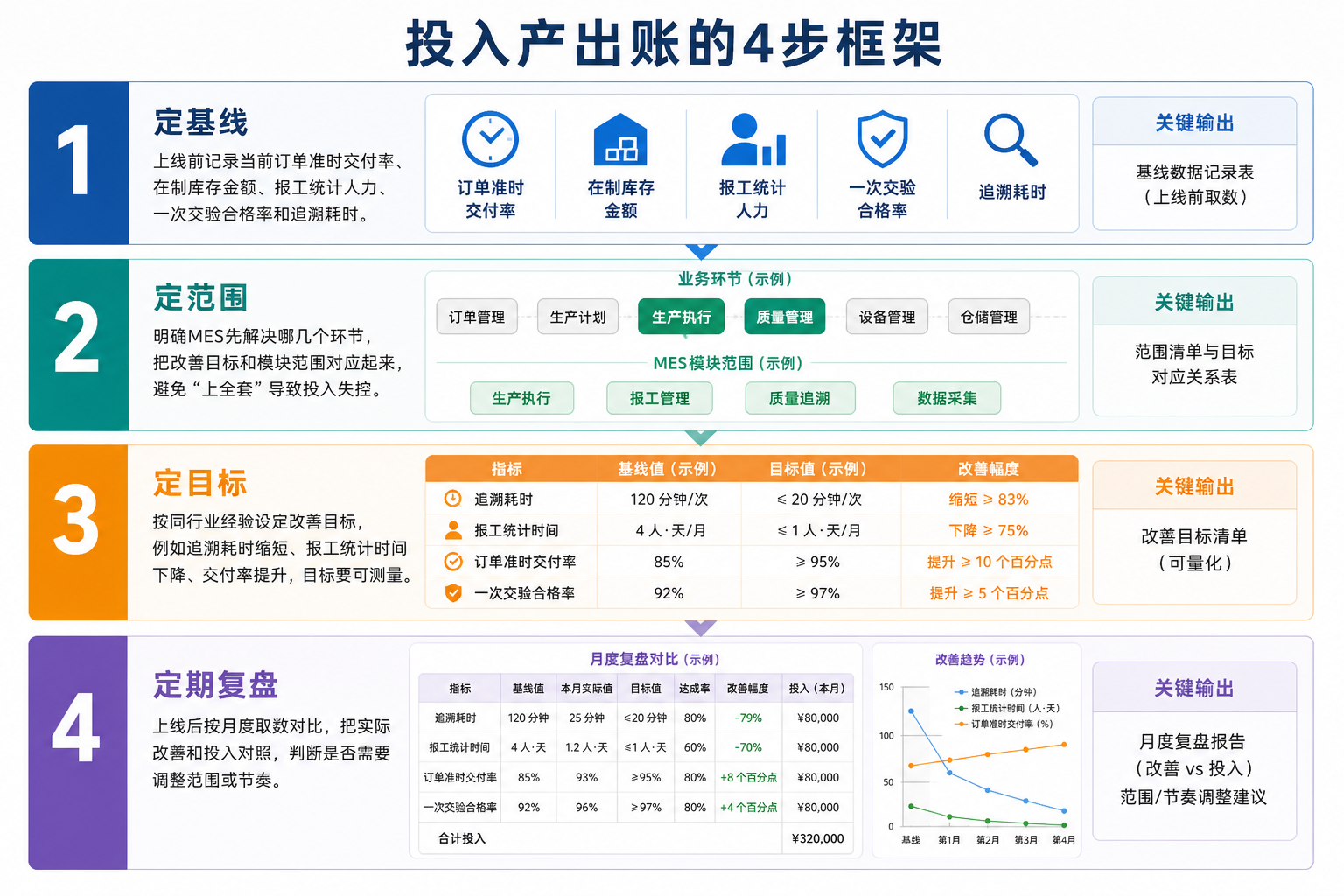

二、算投入产出账的4步框架
-
定基线:上线前记录当前订单准时交付率、在制库存金额、报工统计人力、一次交验合格率和追溯耗时。
-
定范围:明确MES先解决哪几个环节,把改善目标和模块范围对应起来,避免“上全套”导致投入失控。
-
定目标:按同行业经验设定改善目标,例如追溯耗时缩短、报工统计时间下降、交付率提升,目标要可测量。
-
定期复盘:上线后按月度取数对比,把实际改善和投入对照,判断是否需要调整范围或节奏。

三、可量化指标怎么对照
| 指标 | 上线前常见状态 | 上线后可观测变化 | 测算口径 |
|---|---|---|---|
| 订单准时交付率 | 靠催、靠问,实际值说不清 | 进度透明,交付率可统计 | 准时交付订单数/总订单数 |
| 在制库存占用 | 在制品积压,占用说不清 | 工单进度清楚,在制可归集 | 在制库存金额/月产值 |
| 报工与统计人力 | 班长填表、文员汇总 | 扫码报工、系统自动统计 | 每日报工统计工时 |
| 质量追溯耗时 | 翻纸质记录,查一个批次要半天 | 按批次、机台、工单秒查 | 单批次追溯耗时 |
四、乐图MES怎么帮老板把这本账算清楚
乐图MES是乐图软件面向制造业车间场景的产品,它把生产现场的进度、报工、质量、设备数据变成可统计的指标,让经营决策有数据支撑。核心能力包括:
-
生产进度透明化:工单排到哪个机台、完成多少、卡在哪个工序,实时可见,交期承诺有依据。
-
扫码报工与工时统计:工人扫码报工,产量、工时、人工成本自动归集,替代手工填表汇总。
-
质量追溯闭环:首检、巡检、末检在线记录,不良品按工单、机台、班次关联,追溯时间大幅缩短。
-
设备OEE与异常:设备运行数据自动采集,OEE、停机原因自动统计,设备效率改善有数据支撑。
-
数据看板:车间大屏和管理报表,老板不用进车间也能看到每台机在做什么。
落地方式上,乐图MES基于云表数字化底座,按“梳理流程—配置系统—现场使用—持续迭代”推进,先解决报工和追溯,再扩展排产和设备采集,投入可以分阶段控制。
五、案例参考:投入产出账怎么从数据里看出来
案例一:光伏企业用数据替代Excel,报表效率提升90%以上。荣德新能源专注多晶硅片研发生产,此前各车间用Excel收集产量、良率、耗材数据,格式不统一、漏填频发,一份跨部门综合报表要3-5天才能做出来。乐图软件交付的生产数据管理平台把填报改为在线加自动校验,并搭建报表平台、关务台账、盘点模块。效果上,系统两周完成部署,生产数据收集从每日2-3小时降至0.5小时,数据准确率提升至99.9%,跨部门综合报表效率提升90%以上。
案例来源:【光伏新能源】乐图MES生产管理解决方案
报表和台账效率是投入产出账里最容易量化的部分,老板可以先从这类指标评估。
案例二:电力电子企业把协同环节的工时省下来。河南许继电力电子有限公司采购订单确认靠邮件电话、生产进度靠班组和纸质流转单,管理层无法实时掌握工序状态。系统上线后,采购订单确认周期从平均2-3天缩短到约0.5天,供应商发货沟通累计5693项节省474小时,合同线上流转3个月节省700小时,生产关键物料录入2226单节省1113小时。
案例来源:【电力电子】许继集团SRM+WMS+MES一体化解决方案
这些节省的工时对应的是人工成本,是企业算投入产出时可以直接对照的数值。
常见问题FAQ
Q1:老板怎么快速判断MES值不值?
A:先看四个指标的上线前后数据:订单准时交付率、在制库存占用、报工统计人力、质量追溯耗时。任何一项有可量化的改善,投入就值得继续验证,而不是凭感觉判断。
Q2:MES能直接算出来节省多少钱吗?
A:可以部分量化:报工统计人力按工时×人工成本折算,追溯耗时按人员投入折算,库存占用按资金成本折算。交期改善带来的订单价值较难直接归因,建议分开测算,不夸大也不漏算。
Q3:上MES多久能看到效果?
A:轻量范围的报工和追溯通常上线后数周内能看到数据改善,涉及排产优化和设备采集的效果需要更长的数据积累周期。建议按月度复盘,不要用一两个星期的数据下结论。
Q4:老板不懂系统,怎么评估供应商靠谱?
A:看三点:是否先问你的业务流程而不是急着讲功能、是否给出分阶段落地方案、是否承诺上线后的持续迭代支持。再要求拿你的真实场景做一次演示验证。
Q5:MES和ERP同时上,投入是不是翻倍?
A:不一定。MES和ERP管的是不同环节,如果ERP已存在,MES做车间执行和数据回传,两者接口打通即可;如果都没有,可以按优先级分步上,先解决最痛的环节,避免一次性投入过大。
老板评估MES值不值的核心,是把系统能力和交期、库存、人工、质量四本账挂钩,用可量化的指标做投入产出对照,而不是停留在“提升效率”的抽象表述。乐图软件面向制造业提供从流程梳理、系统搭建、现场落地到持续迭代的一整套服务,乐图MES覆盖排产、报工、追溯、设备采集和看板等场景,云表作为乐图数字化底座支撑表单、流程、数据关联和系统集成;如果企业正在评估生产数字化投入,可联系乐图专家团队进行业务诊断与方案演示,先把基线指标和落地范围测算清楚。
