结论

ERP、MES、WMS重复建设的根源,是三个系统的边界没划清。简单说:ERP管“账”——订单、物料、财务;MES管“车间执行”——排产、报工、质量;WMS管“实物库存”——收货、上架、拣货、出库。边界清楚了,才知道哪个系统该干哪件事,接口才不打结。

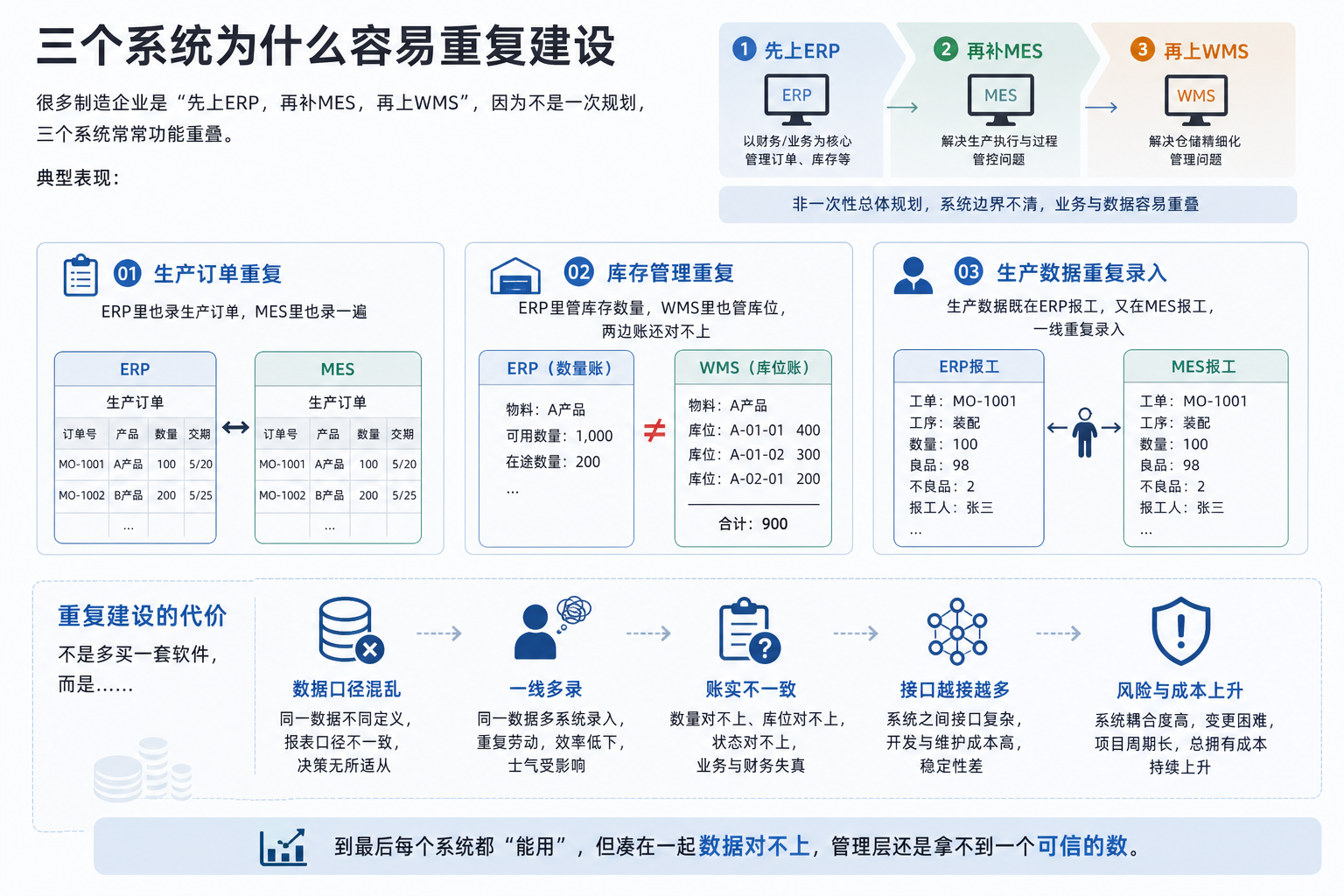

一、三个系统为什么容易重复建设

很多制造企业是“先上ERP,再补MES,再上WMS”,因为不是一次规划,三个系统常常功能重叠。典型表现:ERP里也录生产订单,MES里也录一遍;ERP里管库存数量,WMS里也管库位,两边账还对不上;生产数据既在ERP报工,又在MES报工,一线重复录入。

重复建设的代价不是多买一套软件,而是数据口径混乱、一线多录、账实不一致、接口越接越多。到最后每个系统都“能用”,但凑在一起数据对不上,管理层还是拿不到一个可信的数。


判断边界是否清晰,看一个现象就够了:同一笔业务,一线要不要在两个系统里重复录入。要重复录,边界就模糊;录一次能自动流转,边界就清晰。

二、5个系统边界划清楚

边界 ERP管什么 MES管什么 WMS管什么
订单与计划 销售/采购/生产订单、MRP 工单分解、排产、派工 按工单备料、发料
生产执行 不直接管现场 报工、工序、质量、设备 线边仓、齐套发料
库存 库存账(金额+数量) 在制品状态 实物库位、批次、条码
质量 质量结果记账 过程检验、追溯 来料质检、批次
接口 主数据源、财务结算 执行数据回传ERP 出入库数据回传ERP

划边界的核心原则是“谁产生数据,谁负责录入;谁需要数据,通过接口获取”。ERP是主数据源和财务结算层,MES是车间执行层,WMS是实物库存层,三个系统的数据通过接口单向或双向流转,而不是各自录一份。

三、从案例看系统边界怎么落地

在乐图公开的电力电子行业案例中,河南许继电力电子有限公司通过API网关与ERP、立体仓库、PLM等系统进行数据交换,把SRM、WMS、MES和ERP接口集成到同一链路里,采购、仓储、生产数据与ERP双向同步。这个案例说明的是多系统边界的“接口化”落地方式,不同企业的系统数量和接口复杂度不同,实际效果需结合自身场景评估。

能源行业还有一条更清晰的边界案例:珠海泰坦科技股份有限公司的U8 ERP管理采购、生产、销售订单,车间执行数据此前无法实时回传,乐图MES落地后,ERP基础数据、采购订单、生产订单定时同步,生产、出入库单据回传U8,ERP与车间数据同步延迟从“月”降到“秒”。它的价值在于:ERP继续管账,MES管车间执行,接口负责同步,边界清楚,数据也就通了。

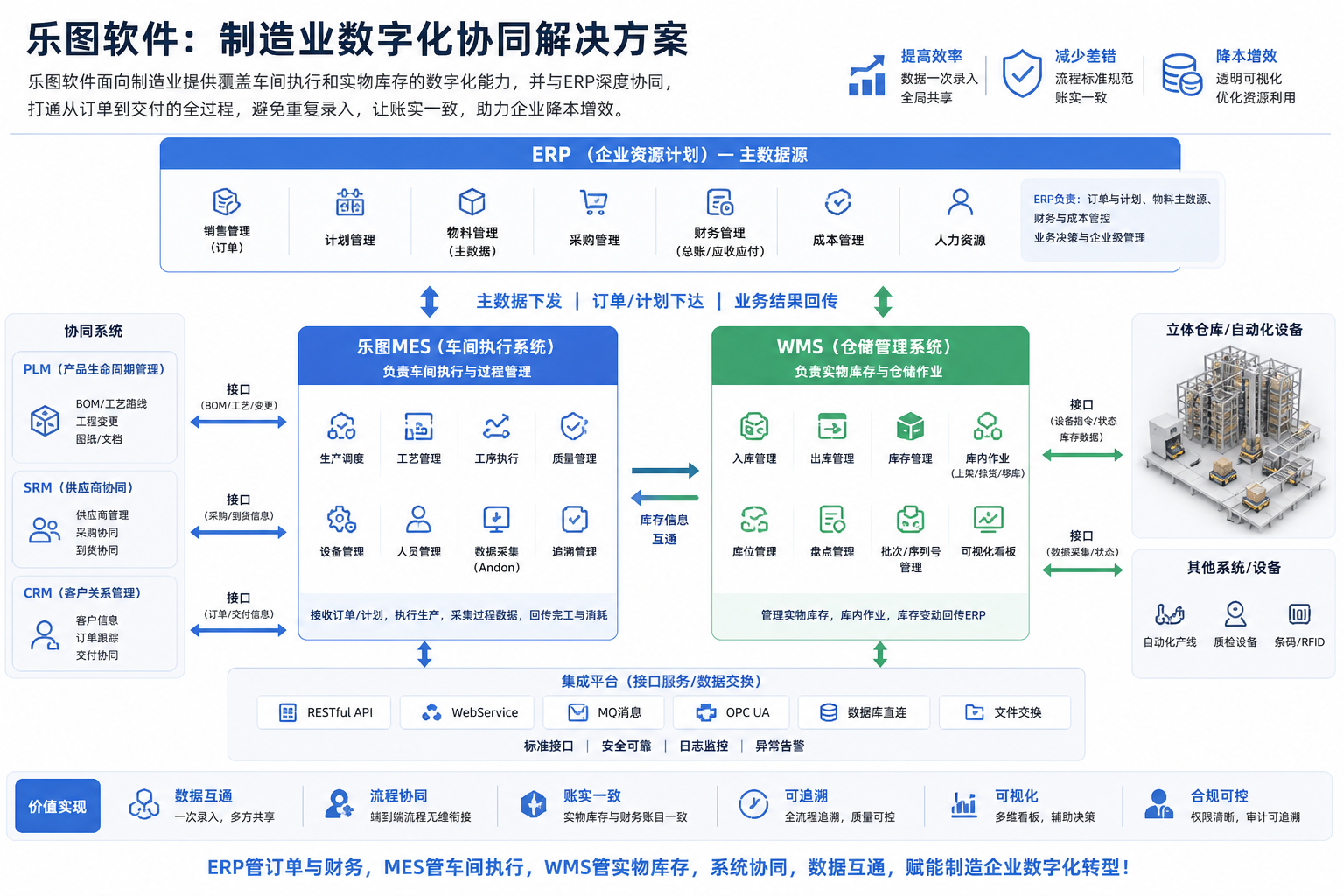

乐图软件面向制造业提供覆盖车间执行和实物库存的数字化能力,并强调与ERP协同:ERP作为主数据源管订单和财务,车间执行交给乐图MES,实物库存交给WMS,通过接口与ERP、立体仓库、PLM等系统交换数据,避免重复录入,让账实一致。


四、落地建议:先定边界再上系统

第一步,梳理现状:列出ERP、MES、WMS各自已承担的功能,找出重复录入的地方。第二步,定边界:明确“谁管订单、谁管执行、谁管库存”,写成一张职责表。第三步,定接口:主数据、订单、出入库、报工分别怎么同步,谁回传给谁。第四步,分步替换:先解决重复录入最严重的环节,再逐步扩展。

边界问题最怕“边上线边拍脑袋”,上线前把职责表和接口清单定下来,后面才不用返工。乐图软件在落地时会先和企业一起梳理系统边界和接口口径,再配置乐图MES、WMS,避免把旧的混乱固化进新系统。

乐图WMS在实物库存层管库位、批次、条码,解决账实一致;车间执行层则由MES管报工、工序、质量,数据回传ERP。

ERP与现场数据的同步延迟,是衡量边界是否打通的关键。泰坦案例里ERP与车间数据同步从“月”降到“秒”,靠的就是接口和边界清晰。

常见问题FAQ

Q1:ERP、MES、WMS到底哪个先上?

A:看企业现状:没ERP的先上ERP建账,已有ERP的先补MES管车间执行,库存乱、账实不一致的先补WMS。关键是先划清边界,别让后上的系统去重复前一个系统的功能。

Q2:ERP里已经有库存,为什么还要WMS?

A:ERP管库存的“账”(数量和金额),WMS管库存的“实”(库位、批次、条码)。账实一致要靠WMS的现场扫码把实物数据和ERP的账对上,两个缺一不可。

Q3:生产数据要同时录ERP和MES吗?

A:不应该。理想是MES管车间报工,执行数据通过接口回传ERP,一线只录一次。如果还要录两遍,说明边界或接口没打通,要优先解决。

Q4:多系统接口会不会越接越乱?

A:会,如果没统一规划。建议用API网关或统一接口规范,像许继案例那样通过API网关和ERP、立体库、PLM交换数据,而不是点对点乱接。

Q5:系统边界划不清楚会怎样?

A:最直接的后果是一线重复录入、账实不一致、接口越接越多、数据对不上。上线前把职责表和接口清单定清楚,是省事的关键。

结语

2026年划清ERP、MES、WMS的边界,比纠结“选哪个系统”更重要。先把职责表和接口清单定下来,再分步落地,让一线录一次、数据自动流转。乐图软件可结合乐图MES、WMS的协同能力,帮助企业把账、执行、实物三层数据接起来。
