一、结论
ERP、MES、WMS数据打通,主流有3种集成方式:接口直连(API/中间表,适合少量系统)、集成平台(统一网关,适合多系统)、一体化协同平台(一套底座管理,适合新建或重构)。选哪种取决于系统数量、数据实时性要求和改造预算;对企业来说,先定数据流向再谈接口,比先堆接口更关键。
二、系统接口乱的典型表现

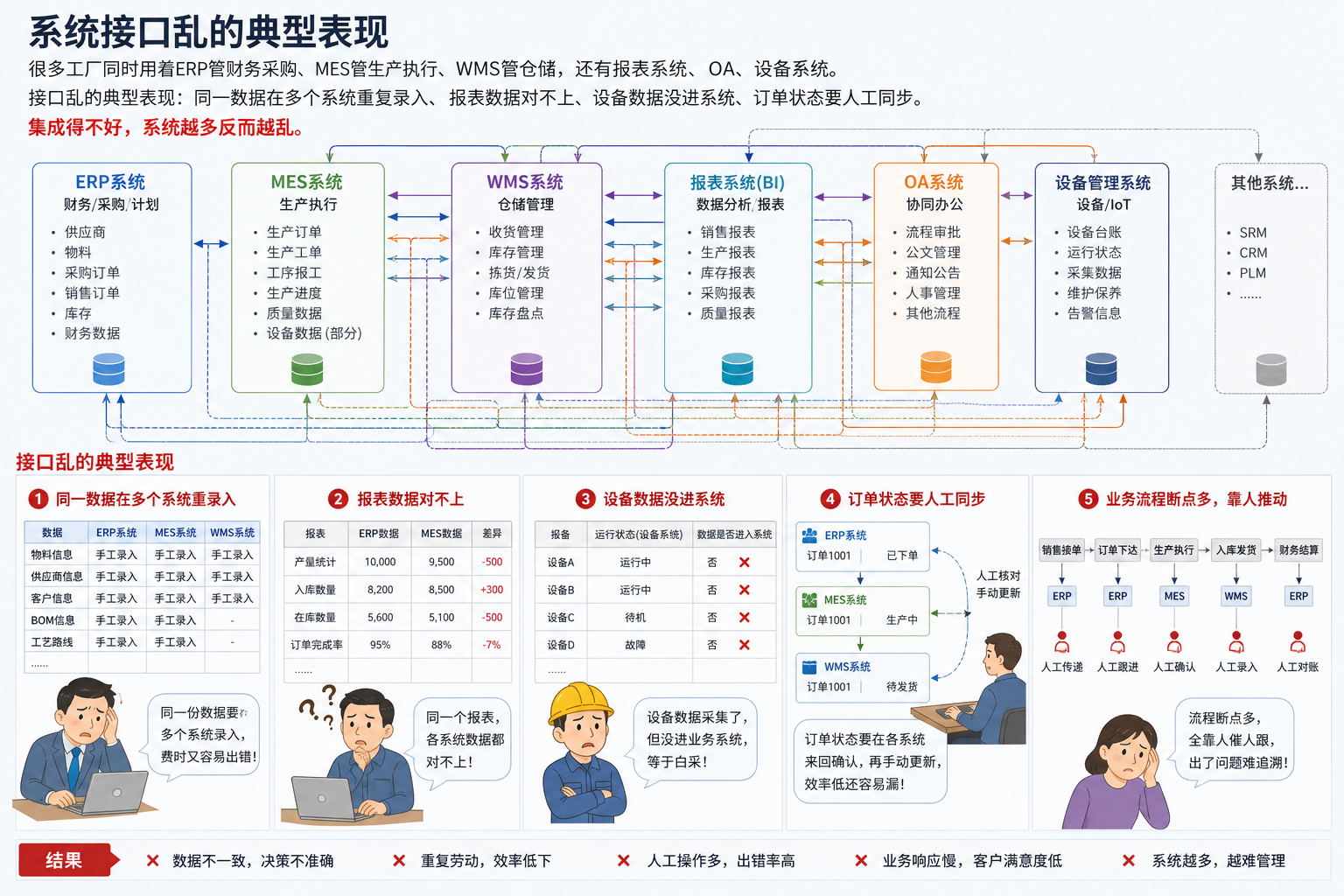

很多工厂同时用着ERP管财务采购、MES管生产执行、WMS管仓储,还有报表系统、OA、设备系统。接口乱的典型表现:同一数据在多个系统重复录入、报表数据对不上、设备数据没进系统、订单状态要人工同步。集成得不好,系统越多反而越乱。

三、3种集成方式对比
| 方式 | 适用场景 | 优点 | 注意点 |
|---|---|---|---|
| 接口直连 | 系统少(2-3套) | 简单直接、成本低 | 点对点,系统多了维护爆炸 |
| 集成平台 | 系统多、接口频繁 | 统一管理、可监控 | 需引入中间件,有一定成本 |
| 一体化底座 | 新建或重构 | 数据同源、天然打通 | 迁移成本高,需整体规划 |
四、从鞋业企业打通九大系统案例看集成价值
乐图软件公开的东莞萃景鞋业案例中,企业靠云表平台打通九大系统,报表从3天缩短到3秒,实现管理闭环。鞋业企业涉及订单、物料、生产、库存、财务多个环节,九套系统各自为政时,光对数据就要好几天;统一数据口径后,跨系统数据自动流转,管理效率大幅提升。
该案例说明的是多系统集成带来的管理价值:数据同源、报表实时、流程闭环;不同企业的系统数量和数据基础不同,实际效果需结合自身场景评估。
五、数据打通落地步骤
**第一步,梳理数据流向。**画出订单、物料、生产、库存、财务的数据从哪来到哪去。**第二步,统一主数据。**物料编码、客户编码、库存口径先统一,这是基础。**第三步,选集成方式。**按系统数量和预算选接口直连、集成平台或一体化底座。**第四步,先通关键链路。**先打通订单→生产→库存这条主线,再扩展其他。**第五步,验收用数据说话。**用对账时间、报表时效、人工录入次数来衡量集成效果。
乐图软件提供乐图MES、乐图WMS、乐图SRM、乐图PLM、乐图CRM及ERP协同的一体化方案,依托云表数字化底座支持多系统接口对接和数据关联,帮助制造企业逐步打通从订单、生产、仓储到财务的经营数据链路,实现交期可控、成本可视、质量可溯。
六、集成从哪条链路先开始
多系统集成不必一步到位,建议按业务优先级分阶段推进。第一阶段先打通订单链路:ERP的销售订单下发到MES,MES的完工数据回传ERP,解决计划和生产脱节。第二阶段打通物料链路:WMS的出入库数据与ERP库存、MES的领料数据同步,解决账实不符。第三阶段再打通成本链路:报工工时、材料成本自动归集到财务,减少人工核算。
乐图软件在集成项目中,通常先帮企业做数据流向梳理和主数据统一,再设计接口方案,避免“边接边乱”。集成效果用三个指标验收:数据重复录入次数是否下降、对账时间是否缩短、报表时效是否提升。
如果企业系统多、接口频繁,乐图数字化底座可以充当统一的数据集成层,把ERP、MES、WMS、设备、OA的数据汇聚管理,减少点对点接口的维护成本。这套做法在制造企业多系统并存的环境下,比逐套系统分别对接更省心。

七、集成项目的常见坑与对策
第一个坑是“先接再说”:没梳理数据流向就开工,结果接口一堆、数据还是对不上。对策是先花一周做数据梳理,画出流向图再动手。第二个坑是“主数据各管各的”:同一个物料在ERP叫A、在MES叫B,对接后对不上。对策是统一编码和口径,这是所有集成的前提。
第三个坑是“接口没有监控”:同步失败没人知道,数据越差越多。对策是给接口加日志和告警,失败自动通知。第四个坑是“责任边界不清”:出了问题不知道找谁。对策是集成方案里写明每个接口的维护责任方。
记住一个原则:集成项目里,数据治理的投入占到三四成是正常的。前期把数据口径、流向、责任理清楚,后期接口才能稳定跑起来。省了数据治理的钱,后面会加倍还回来。
常见问题FAQ
Q1:ERP和MES一定要打通吗?
不打通,计划和生产就是两张皮:ERP的工单下发不到车间,MES的报工回不到ERP,财务核算只能靠补录。打通后数据一次录入多处使用,对账和核算效率明显提升。建议至少打通订单、报工、出入库三条关键链路。
Q2:集成要花多少钱?
取决于接口数量和复杂度。接口直连按接口数计费,集成平台按项目实施计费,一体化底座按整体方案计费。没有统一价格,建议让服务商用你的真实系统评估后再报价。预算有限的企业可以先做最关键的订单-报工-库存链路,跑通后再逐步扩展,把总投入摊到多个阶段。报价时也要问清后续新增接口的单价和响应时效,避免后期被加价。
Q3:老系统没有开放接口怎么办?
看是否有中间表、文件导入导出、数据库只读等替代方案;实在封闭的系统,考虑用边缘系统替换或人工补录过渡。集成方案设计时要把老系统的限制提前讲清楚。
Q4:多系统集成最怕什么?
最怕没想清楚就开干:主数据不统一、数据流向不明确、责任边界不清楚。建议先花时间做数据梳理,再动手集成,避免把错误数据同步得更快。另外要控制集成节奏,不要一次性接所有系统,分阶段上线、每阶段验收,出问题也好定位。
